Conteúdos deste artigo
Toggle“Quanto custa construir uma casa T3?“
É provavelmente a pergunta mais feita a qualquer arquitecto e construtor em Moçambique. E é também a que menos se consegue responder com um número só.
A razão é simples: duas casas T3 com a mesma área podem ter orçamentos muito diferentes, consoante o terreno, a região onde será construída, o nível de acabamento e até o formato da planta.
Mas isso não significa que não se possa responder com rigor. Significa apenas que a resposta útil não é necessariamente um número — é perceber como se compõe o orçamento e o que faz cada parcela subir ou descer.
Este artigo vai ti ajudar exactamente com isso.
O Que é Uma Casa T3, e Que Área Ocupa
Antes de corrermos para os números vale a pena entender perfeitamente do que estamos estamos aqui a falar e o que estamos a orçamentar.
Quando se fala de uma casa T3 está se a falar de uma casa que tem três quartos mais as áreas comuns: sala, cozinha, casas de banho e áreas de circulação. A partir daí, as áreas variam bastante conforme o programa.
Tendo como referência os projectos que desenvolvemos no nosso estúdio, podemos dividir nos seguintes níveis:
- Casa T3 compacta — cerca de 80 m²
- Casa T3 média — cerca de 150 m²
- Casa T3 ampla — cerca de 200 m²
Esta é a primeira variável a ter em conta, mas como veremos ao longo deste artigo, esta variável está longe de ser a única a ter em conta.
Como se Compõe o Orçamento: Os Capítulos da Obra

Aqui está a parte que responde verdadeiramente à pergunta sobre quanto custa construir uma casa T3.
Um orçamento de construção não é um valor único: é a soma de capítulos/fases, cada um com peso próprio. Esta abordagem — o método elementar — é prática corrente na área da construção. Como descreve o guia de estimativa elementar da Associação Africana de Quantity Surveyors, o método considera os elementos principais do edifício e é um compromisso entre o método rápido do metro quadrado e o levantamento detalhado de quantidades, mais fiável mas muito mais demorado.
Vejamos agora quais são os capítulos típicos de uma casa T3:
- Preparação do terreno e implantação
Limpeza, desmatação, movimentação de terras, implantação e estaleiro. Peso típico no orçamento: 5 %
- Fundações e estrutura
Escavação, sapatas, pilares, vigas e lajes. É o capítulo que mais varia com a qualidade do solo. Peso típico: 30 %
- Alvenarias
Paredes exteriores e divisórias interiores. Peso típico: 10 %
- Cobertura
Estrutura de suporte, telha ou chapa, isolamento e remates. Peso típico: 12 %
- Instalações técnicas
Canalização de água e esgotos, instalação eléctrica, pontos de rede e preparação para climatização. Peso típico: 13 %
- Acabamentos
Rebocos, pavimentos, revestimentos, pintura, carpintarias, caixilharia e loiças. É o capítulo com maior amplitude de variação — e onde a diferença entre económico e alto padrão mais se nota. Peso típico: 23 %
- Obras exteriores
Vedação, portão, acessos, pavimentação exterior e paisagismo. Peso típico: 7 %

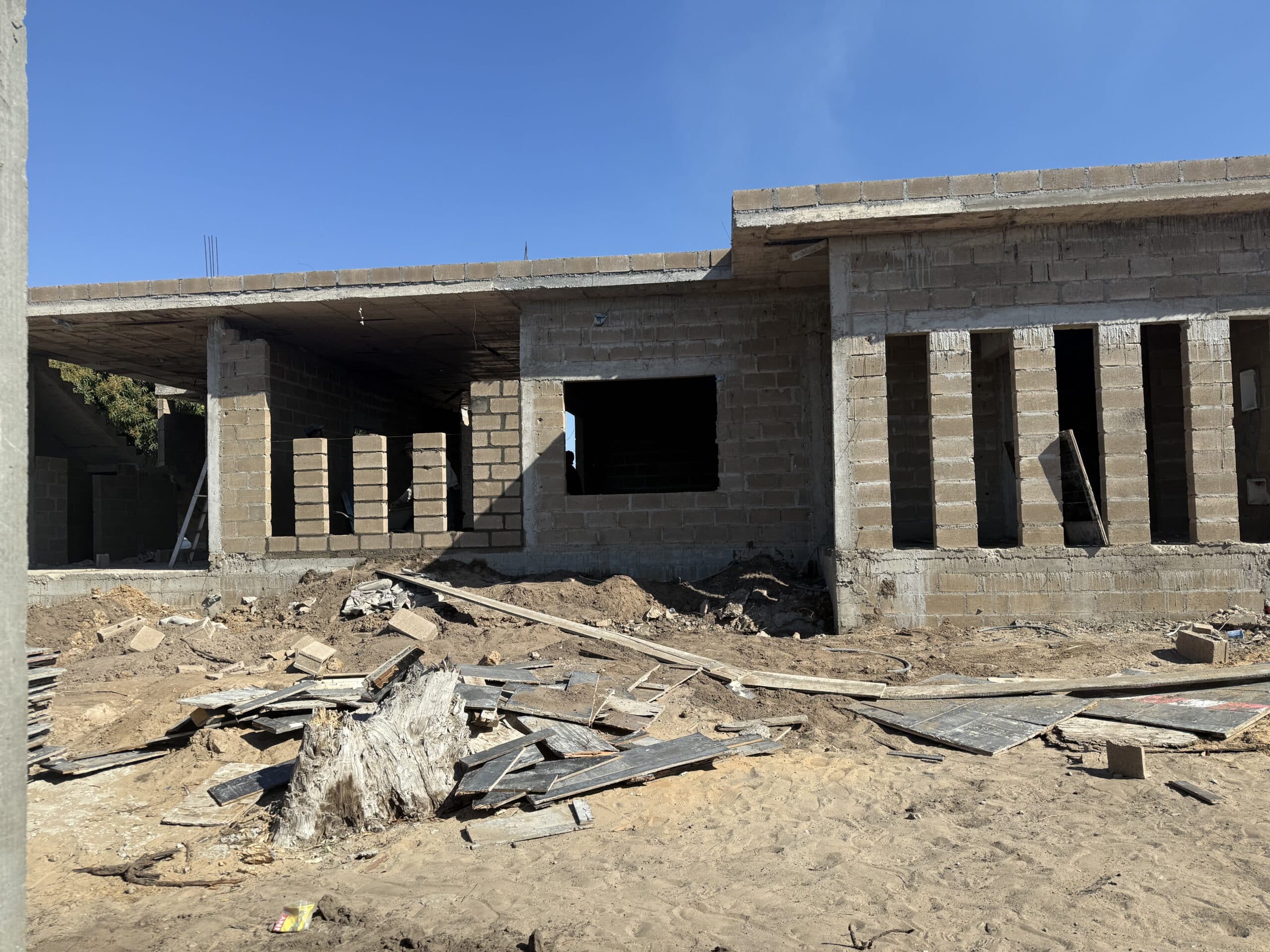

Um Exemplo Prático Sobre Quanto Custa Construir uma Casa T3 de 150 m²
Para tornar isto concreto, vejamos um exemplo baseado em projectos reais.
Casa T3, 150 m², acabamento médio, zona urbana
Capítulo | Valor estimado (MZN) |
Preparação do terreno | 375 000,00 |
Fundações e estrutura | 2 250 000,00 |
Alvenarias | 750 000,00 |
Cobertura | 900 000,00 |
Instalações técnicas | 975 000,00 |
Acabamentos | 1 725 000,00 |
Obras exteriores | 525 000,00 |
Total de construção | 7 500 000,00 |
Custo por m² | 50 000,00 MZN/m² |
Valores de referência da Arquimpact, actualizados a Setembro de 2026. Cada projecto tem o seu próprio mapa de quantidades.
Para este exemplo usamos uma construção de nível médio, em que os valores de construção por metro quadrado variam entre 40.000,00 MZN e 55.000,00 MZN. E usamos o vamor médio de 50.000,00 MZN.
Se quiser perceber melhor a lógica do valor por metro quadrado e os seus limites, escrevemos um artigo dedicado ao custo de construção por metro quadrado em Moçambique.
O Que Não Está Incluído no Custo de Construção
Este é o ponto que mais surpreende quem orçamenta uma casa T3 pela primeira vez. O valor da construção não é o custo total do projecto.
Fora do orçamento de obra ficam tipicamente:
- O terreno e a regularização do DUAT
- Honorários de projecto — arquitectura e especialidades
- Licenciamento municipal e taxas associadas
- Fiscalização de obra
- Ligações às redes públicas de água e electricidade
- Mobiliário e equipamento não fixo
- Contingência para imprevistos — 10 %
Sobre os honorários: representam tipicamente uma pequena percentagem do custo total, mas influenciam praticamente todo o resto. É o argumento que desenvolvemos no artigo sobre porquê contratar um arquitecto.
O Que Faz o Valor de Uma Casa T3 Variar
Como dissemos anteriormente, duas casas T3 com a mesma área podem ter orçamentos muito diferentes. E as razões principais são as seguintes:
A região. Custos de mão-de-obra, transporte de materiais e disponibilidade variam significativamente entre Maputo, as capitais provinciais e zonas mais afastadas. Em Inhambane por exemplo, existe um grande problema de escassez de pedra para betão. Muitas das vezes, essas pedras têm que ser trazidas de Maputo, encarecendo sobremaneira o custo de transporte dos materiais de construção.
O terreno. Solo com fraca capacidade de carga, declive acentuado ou acesso difícil encarecem fundações e logística. Nalguns casos as fundações têm que ser profundas para garantir estabilidade da construção. É por isso que a escolha do terreno pesa tanto no orçamento final — tema que detalhámos no guia sobre como escolher o terreno adequado.
O nível de acabamento. É a variável de maior amplitude. A mesma estrutura pode receber acabamentos com diferenças de custo muito significativas. Acabamentos de luxo costumam ser muito caros e até podem consumir a maior percentagem do custo de construção.
A forma da planta. Uma casa compacta e regular custa menos do que uma com muitos recortes e ângulos, pois apresenta mais perímetro de parede, mais fundação, mais cobertura, para a mesma área útil.
O número de casas de banho. Casa de banho, a par da cozinha são dos compartimentos que mais consomem materiais de construção devido aos acabamentos necessários, às instalações de canalização e também ao mobiliário fixo que as compõem. Cada casa de banho adicional concentra canalização, impermeabilização, revestimentos e loiças — é das divisões mais caras por metro quadrado.
A qualidade da execução. Obra mal executada gera retrabalho, e retrabalho é custo puro. Por isso é muito importante trabalhar com profissionais qualificados que lhe ajudarão a garantir que a obra seja executada com qualidade e segurança.
Como Controlar o Custo Sem Perder Qualidade
Algumas decisões reduzem custo sem se notarem no resultado final:
- Planta compacta e regular — menos perímetro, menos fundação, menos cobertura;
- Agrupar as zonas húmidas — cozinha e casas de banho próximas poupam com canalização;
- Vãos de dimensões correntes, evitando peças feitas à medida quando não é necessário;
- Decidir tudo antes de começar — alterações a meio da obra são o maior gerador de custo extra, porque geram retrabalho;
- Pedir orçamentos com o mesmo mapa de quantidades, para poder comparar propostas;
- Construir por fases, com a estrutura dimensionada desde o início para o conjunto.
Muitas destas estratégias são as mesmas que aplicamos em casas pequenas e funcionam igualmente bem numa T3.
Erros Comuns no Orçamento de Uma T3
- Orçamentar só a construção, esquecendo terreno, honorários dos construtores, licenciamento da obra e ligações;
- Não reservar contingência para imprevistos;
- Comparar propostas sem mapa de quantidades comum — cada empreiteiro orçamenta coisas diferentes;
- Subestimar as obras exteriores — vedação e acessos/passeios pesam mais do que se pensa;
- Escolher acabamentos tarde, depois de o orçamento estar fechado;
- Começar sem projecto arquitetónico completo, o que transforma o orçamento numa estimativa vaga.
Vários destes erros aparecem também e com mais detalhes no nosso artigo sobre erros comuns ao construir uma casa.
Perguntas Frequentes
Quanto tempo demora construir uma casa T3?
O prazo de uma casa T3 depende da dimensão, da complexidade e da regularidade do financiamento. Geralmente, quanto mais rápido se constrói, mais investimento é necessário. O percurso completo, fase a fase, está descrito no guia das 8 etapas da construção de uma casa.
É mais barato construir ou comprar uma casa T3 pronta?
Quanto custa construir uma casa T3 depende do mercado local e do estado do imóvel. Construir dá controlo total sobre o projecto, mas exige mais tempo e gestão. Comprar é mais rápido, mas herda as decisões de outra pessoa e frequentemente os seus problemas, como descrevemos nos 5 sinais de que a planta de uma casa não foi bem pensada.
Posso construir uma T3 por fases?
Sim, e é comum. A condição é que a estrutura e as infra-estruturas sejam dimensionadas desde o início para o conjunto final. Fasear sem plano sai quase sempre mais caro do que construir de uma vez.
Estes valores incluem IVA?
Sim, incluem IVA e todas as taxas associadas.
Com que frequência devo actualizar o orçamento?
Custos de materiais e mão-de-obra variam ao longo do tempo, e com o câmbio. Um orçamento com mais de alguns meses deve ser revisto antes de se tomar qualquer decisão com base nele.
Quer um Orçamento Para a Sua Casa T3?
Os valores deste artigo são referências úteis para enquadrar expectativas. Mas o valor de o quanto custa construir uma casa T3 só se conhece com projecto arquitetónico completo e com um mapa de quantidades detalhado, porque depende do seu terreno, da sua região e das suas escolhas.
A nossa equipa desenvolve o projecto arquitetónico completo, elabora o mapa de quantidades e acompanha a obra, com controlo de custos em cada fase.
Se você pretende construir com qualidade e segurança, pode contar connosco

[…] tornar isto mais concreto com um exemplo — uma casa T3 (3 quartos), com cerca de 115 m², em acabamento […]
